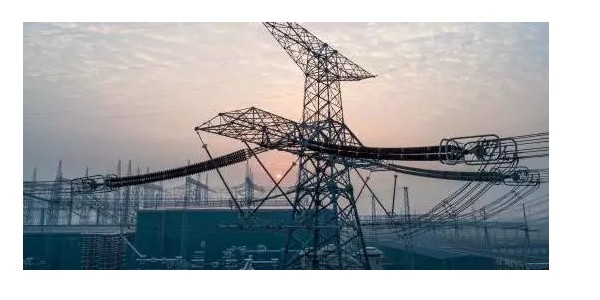

11月21日,泰州换流站~双草变500千伏线路工程一次送电成功、顺利投运。这是国网首批7项碳纤维导线规模化试点应用工程之一。


碳纤维复合芯导线采用碳纤维复合材料替代钢芯,是一种全新概念的架空输电线路用导线,与普通钢芯铝绞线相比,具有抗拉强度大、质量轻、耐腐蚀、耐酸、耐碱、耐高温、弧垂小等优点。该导线以往主要用于增容改造工程,截面和外径均较小,且大都采用定长放线方式进行施工。去年1月,国家电网公司选择了首批7项工程开展碳纤维复合芯导线规模化试点应用。

泰州换流站~双草变500千伏线路工程于去年9月9日正式开工,今年11月13日竣工。工程架设新型碳纤维导线59.4公里(折单118.8公里),线路经兴化、大丰共8个乡镇,先后跨越S29、G15高速、新长铁路,跨越通航河流9处,跨越220千伏及以上电力线路15条。

据介绍,碳纤维导线对滑车包络角、展放牵引速度、放线牵张力、压接及平衡挂线工艺均有特殊要求。为此,在泰州换流站~双草变500千伏线路工程建设中,国网江苏电力专项采购了专用卡线器、装配式牵引器、专用提线器、直线接续管保护装置、走板等碳纤维导线架线专用工器具。同时,该公司施工项目部对照《碳纤维复合芯架空导线施工工艺及验收导则》要求,及时、规范、有针对性地编制了碳纤维导线架线专项施工方案,并加强对施工人员的专业培训,且在架线过程中,对于直线接续管及耐张线夹安装压接,采用细锯条开断导线、合模压接连续完成;对于高空平衡挂线,采用棕绳将导线松绑在锚套上,防止松线时导线出现硬弯,等等,采取一系列控制措施确保了新型碳纤维导线的施工质量。

此外,该工程沿线蟹塘密布,道路通行条件差,线路跨越情况十分复杂。为此,工程开工前施工项目部即组织技术、施工骨干对线路进行勘查,并根据地形、场地等因素对线路牵张段进行划分,最终确定了牵张场地。针对施工现场水网地形,项目部还配置了救生衣、救生圈等救生设备,按每班组8件救生衣及4只救生圈标准化、定量化配发至各施工班组,确保了人身安全。
